「蓋自己的家」系列已經一陣子沒更新了,
最近進行的是一些露台的防水、試水工程、貼地磚、挖化糞池....等等工作,
這些工作結束後,建築工程的部分也差不多結束了,接著就要申請使用執照了。
延伸閱讀:

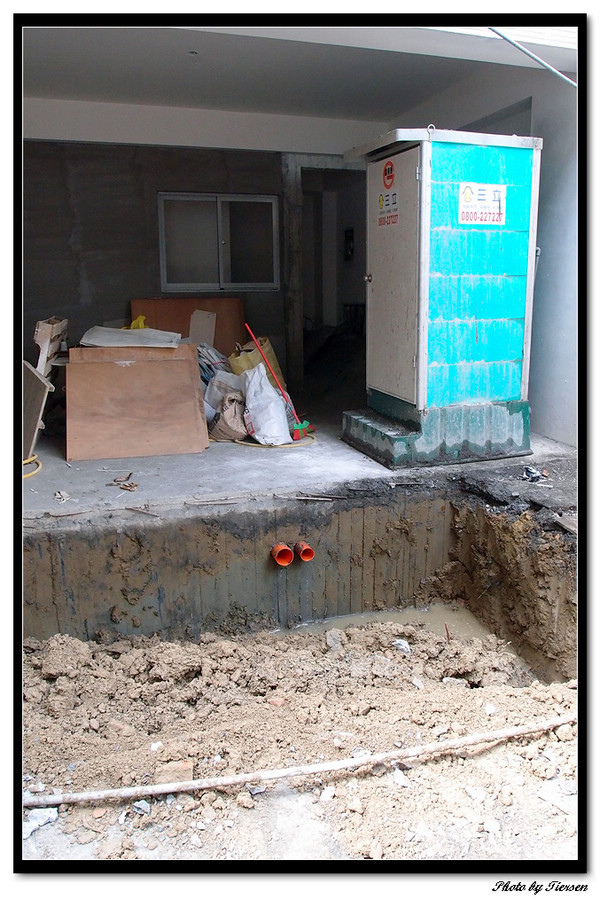

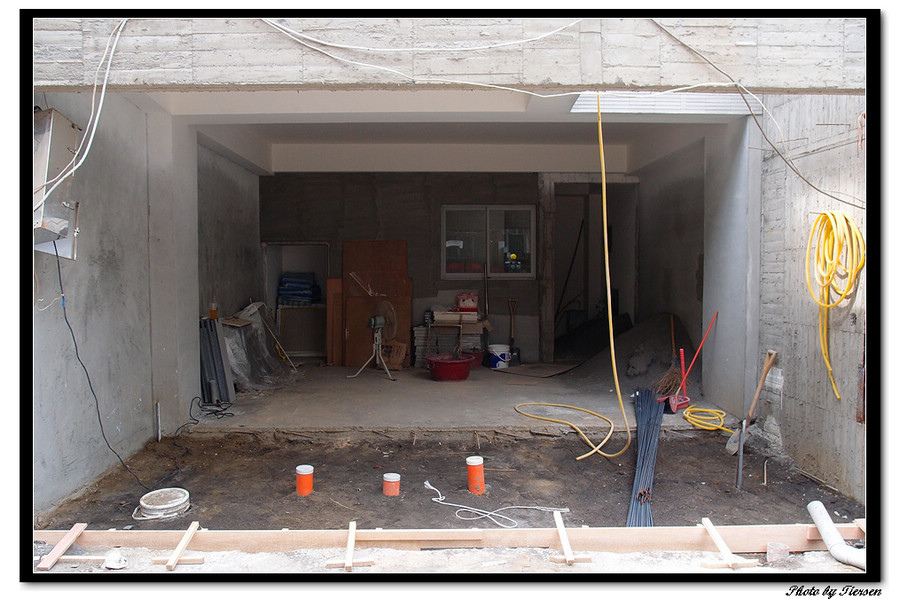

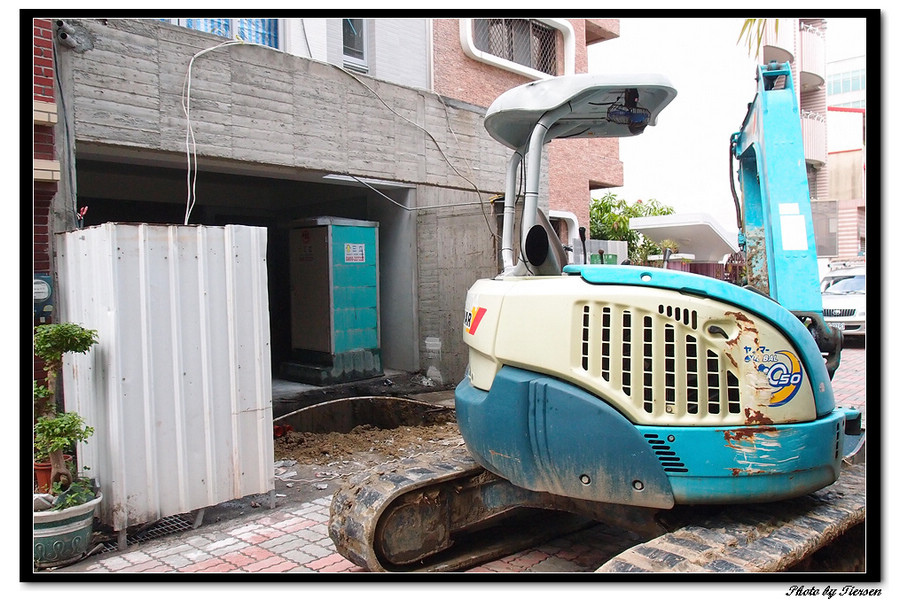

今天叫來小型挖土機,把車庫前半部挖開,準備埋入化糞池。
坑洞裡面有水,是因為之前水管管線埋好了以後要試水,測試水管壓力看有沒有洩漏,
所以有一些水留在管線裡面。
化糞池埋好了(埋的時候我在上班,所以沒拍到化糞池的照片)

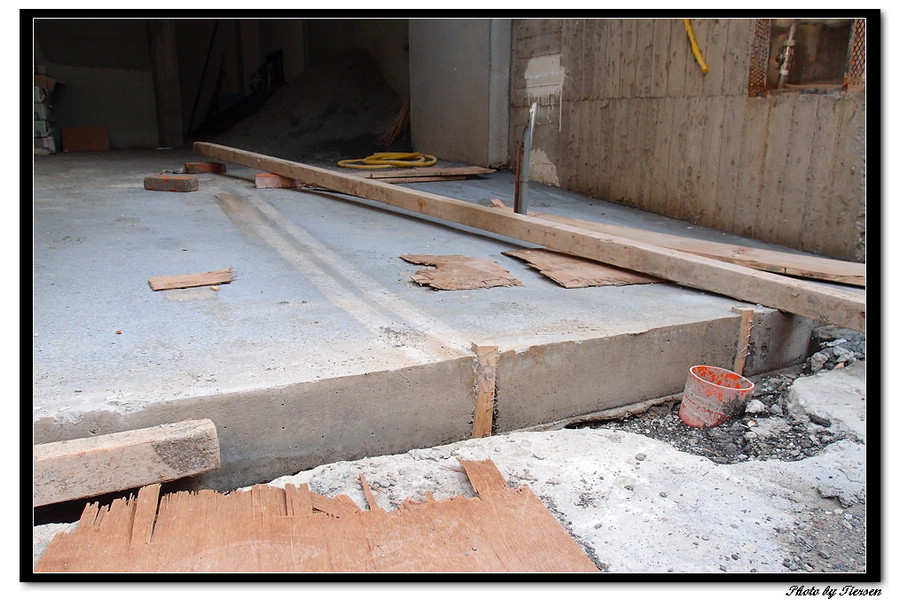

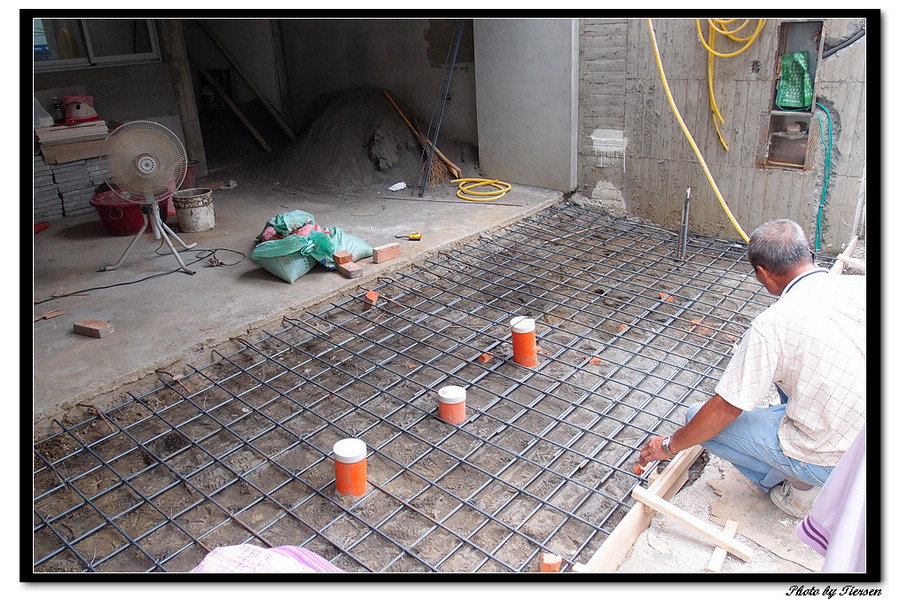

埋好以後鋪上表土,然後再植入鋼筋,準備灌漿把這塊地板給補起來。
灌漿好了

接著找來師傅,準備把我家後院的部分的鄰居牆壁給刷白,這部分要先徵求鄰居的同意。
鄰居當然也是不反對,因為免費幫他們刷上防水漆,等於也讓他們的房子多了一層保護層,
此外,也讓我的後院看出去不會看到斑駁的鄰牆。

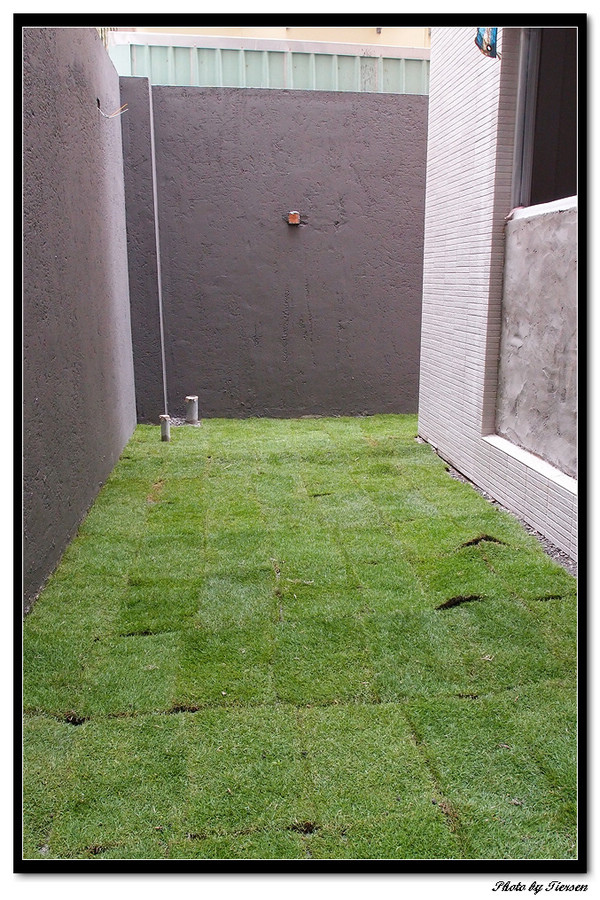

刷好了! 嗯嗯...果然美多了!
三不五時跑工地,偶爾也要放鬆一下~

這幾天,送走了康芮颱風以後,趁著天氣不錯,開始做露台的防水工程,
露台包括二樓客廳陽台,五樓陽台,以及頂樓的部分。

露台的防水是採用PU塑膠,塗完PU以後要試水,確定沒有縫隙滲漏以後,再鋪上隔熱磚。
塗完PU層的樣子,很多人的PU是綠色的,不過我家塗的是灰色的,
Anyway...反正之後還要再貼隔熱磚,什麼顏色的PU也看不到。
邊邊角角的縫隙要塗抹均勻

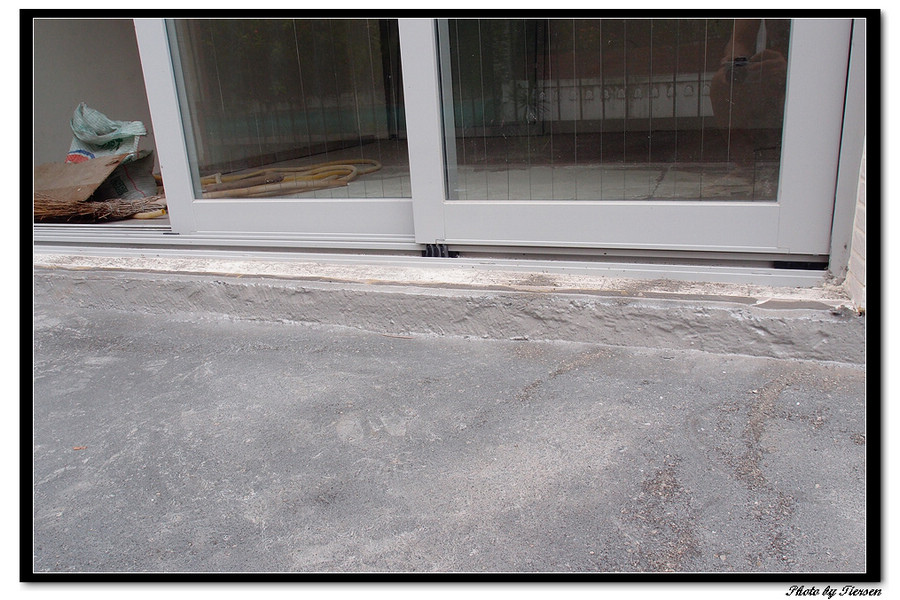

漏水口跟RC地板之間的縫隙是容易滲水的地方~

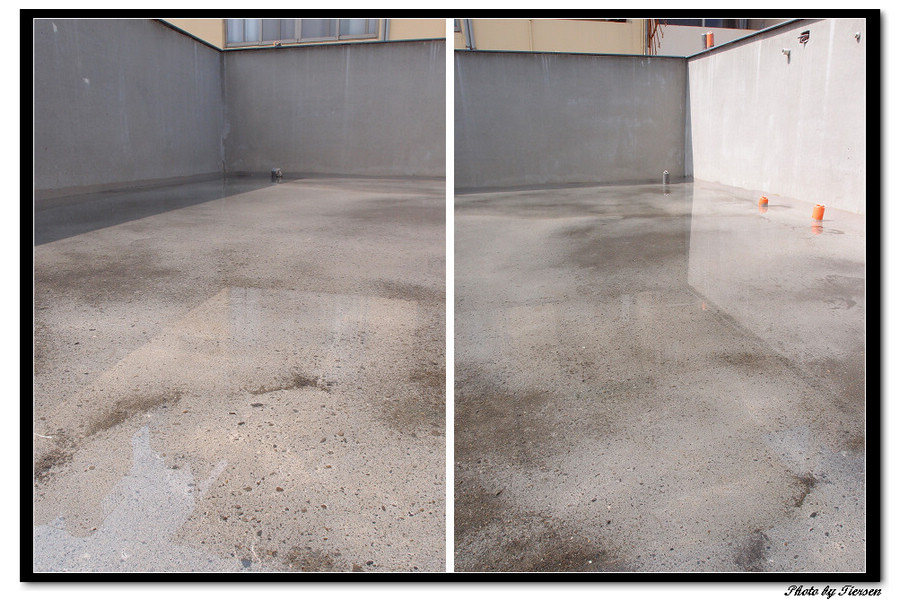

塗完PU防水層以後,開始放水讓陽台淹水,這個動作是測試PU層有沒有縫隙,
看看室內地板跟樓下的天花板會不會有水漬,一般是要淹水48小時以上,我的淹了10天左右。

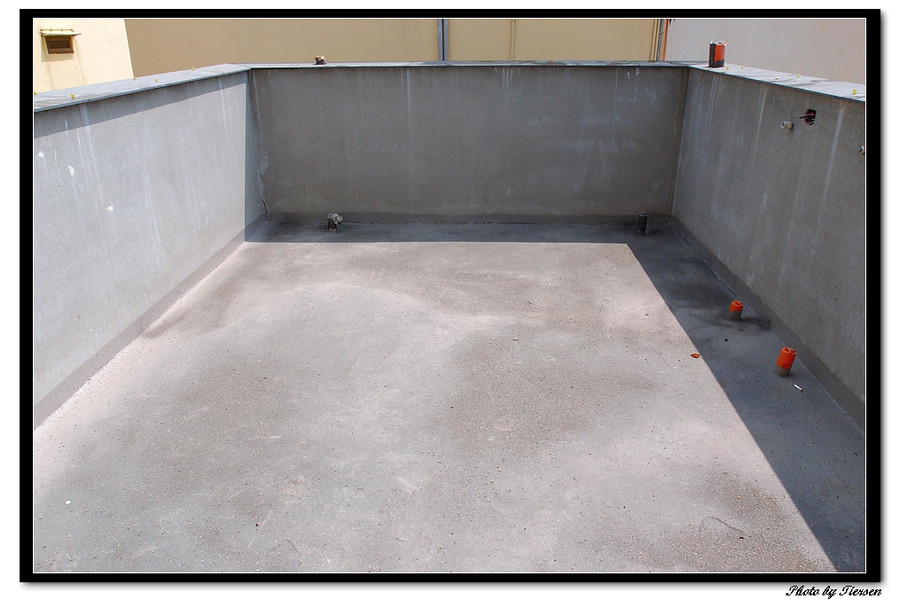

五樓的陽台也都要讓它淹水!

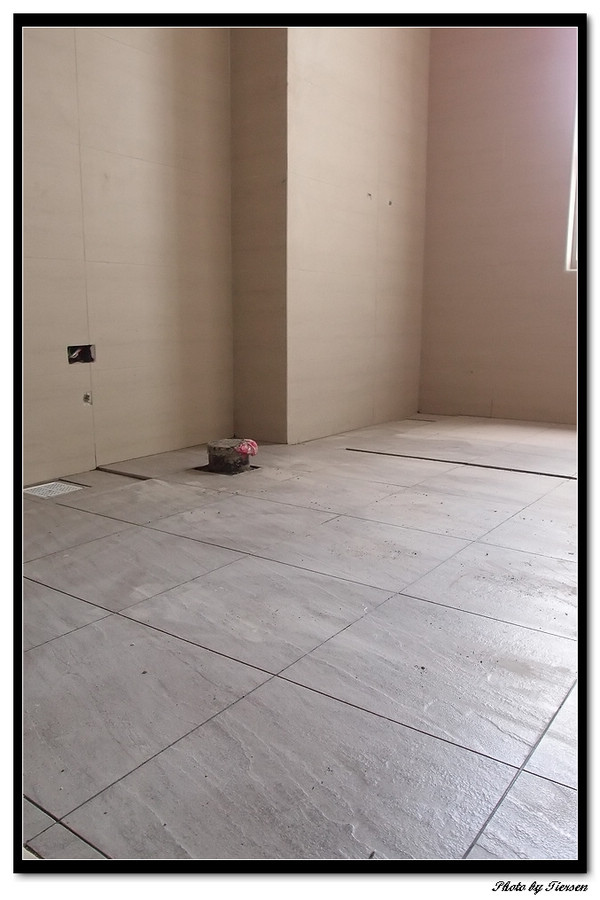

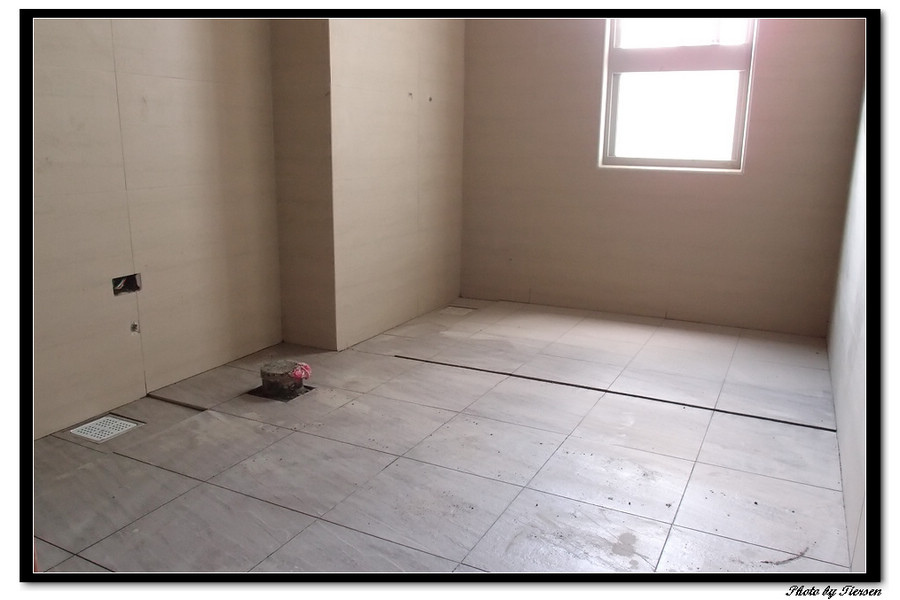

接著是鋪浴室的地磚~

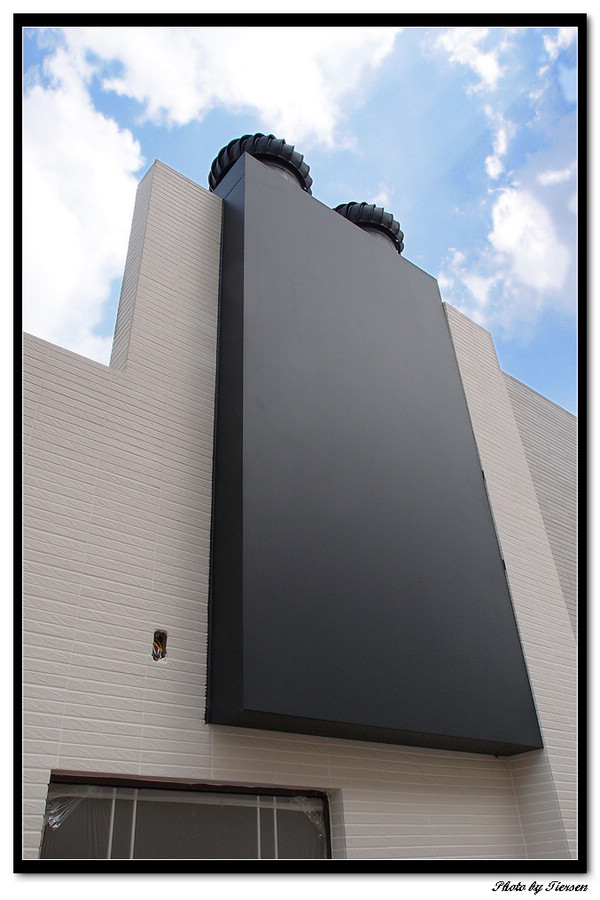

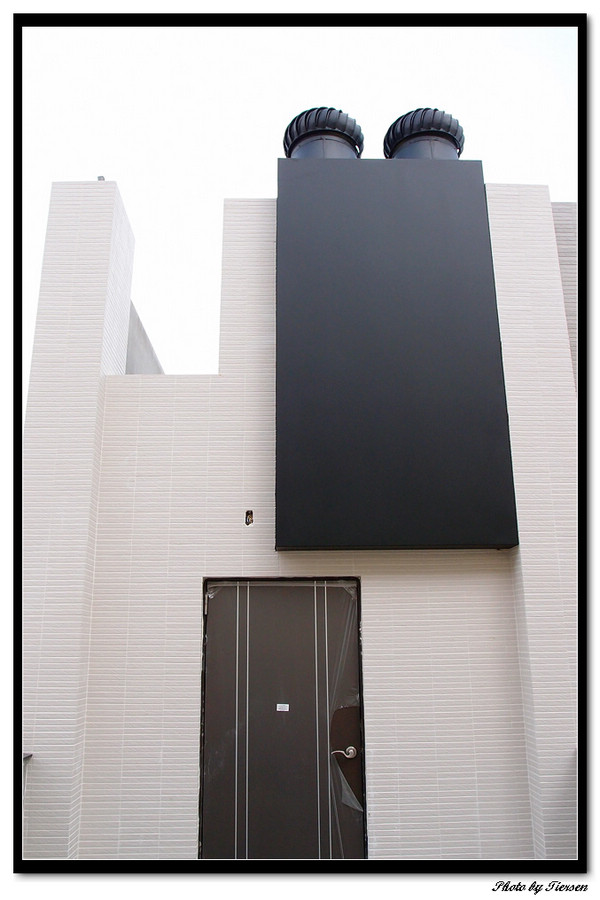

五樓的屋凸層氣窗外裝了兩顆通風塔,將來要連接太陽能裝置,
透過這兩顆通風塔24小時抽氣,使低樓層較陰涼的空氣沿著樓梯往上流通,
熱風由五樓的通風塔抽出,讓室內空氣比較涼爽。
這個通風塔也算是房子的重點設計之一,所以也不能弄得像工廠一樣那麼醜,
除了讓屋內涼爽通風以外,也希望能減少冷氣的使用率。

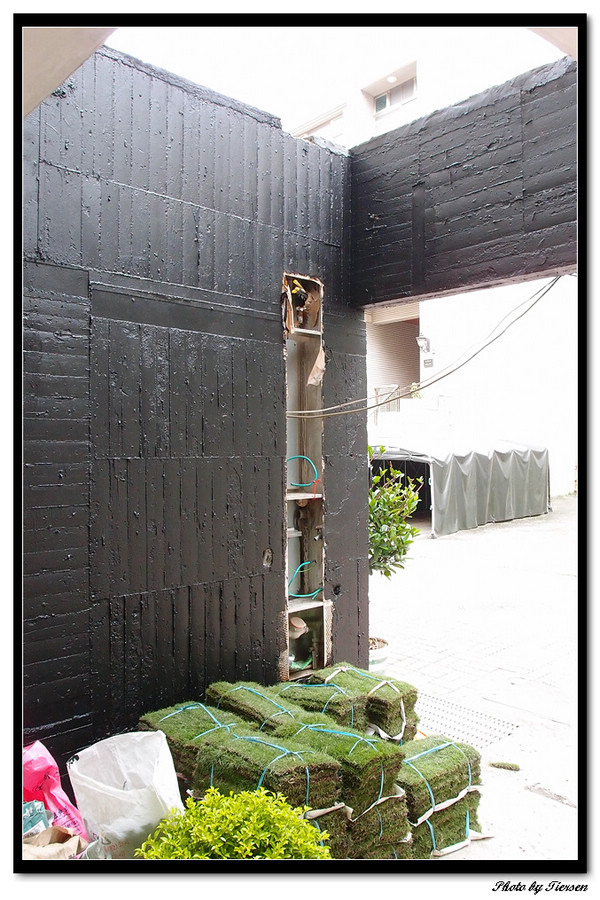

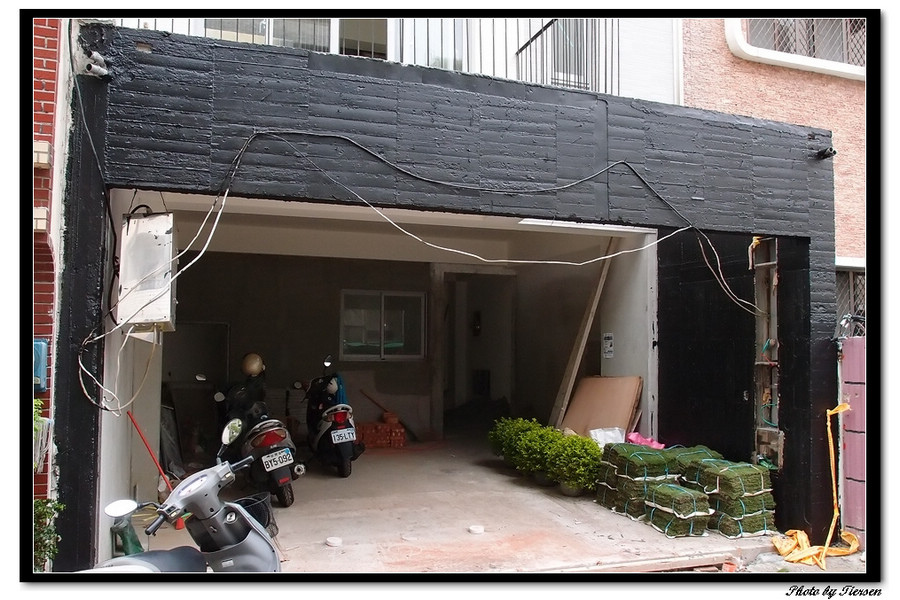

今天一到工地,發現車庫外牆變成黑牆了,
當然,外牆不是設計成黑色啦,塗抹上去的黑色塗料是橡化瀝青防水膠。
內外都要塗抹!
後院的圍牆是用彈性水泥做防水。

今天搬來了防鏽底漆,準備要幫三樓通往四樓的透空鋼梯上底漆。
噴底漆中~

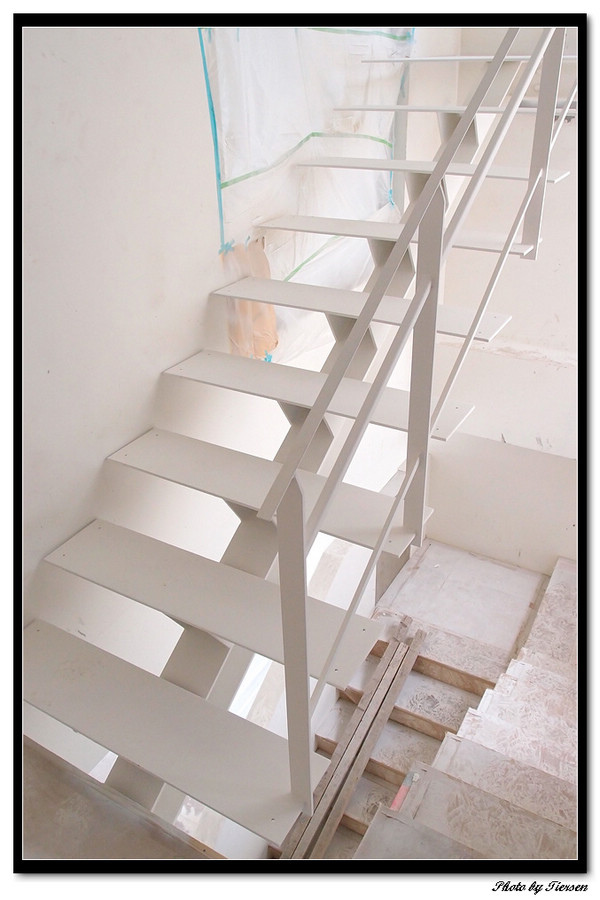

不鏽鋼梯要先噴上防鏽底漆,接著上防火塗料,然後再上面漆,
最後梯面再裝上木頭踏板。

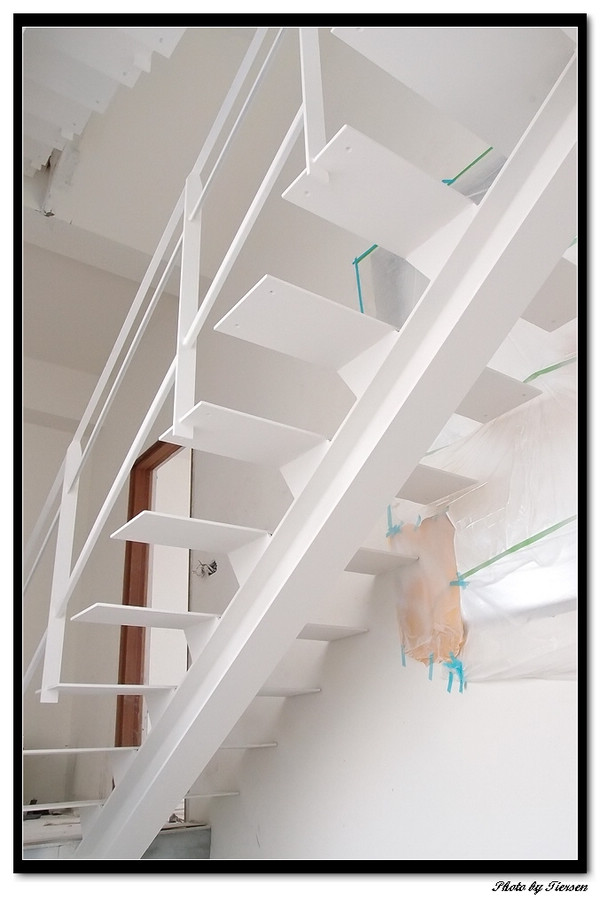

塗完白色防鏽底漆的樣子,看起來好美。

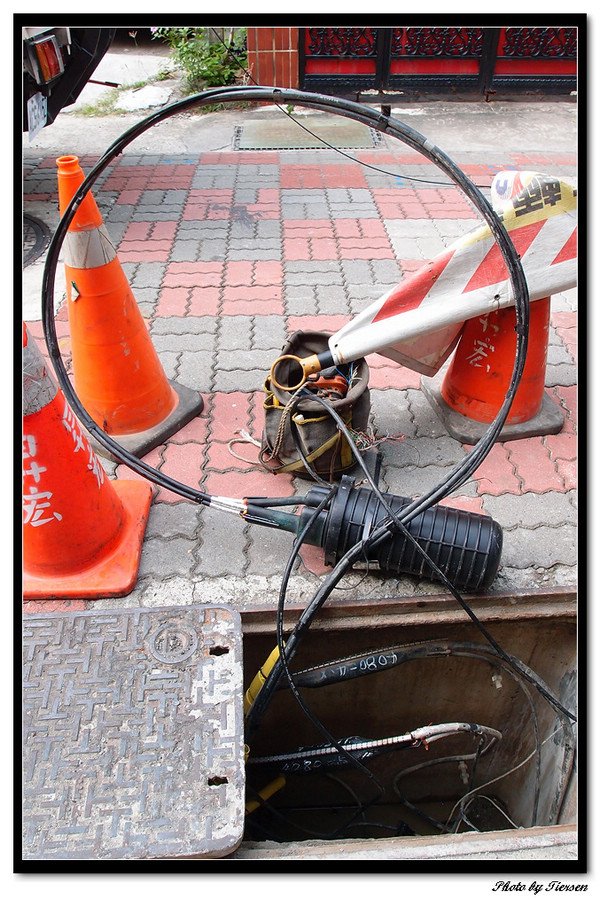

今天中華電信過來進行管線整合工程,同時也把光纖拉過來,
平常重度依賴網路的我,以後要辦光纖網路就不怕速度太慢了。
中華電信的光纖:
今天閒閒沒事做,又來新房子的客廳發呆,順手又拍了一張,
最近房子的結構工程告一段落,等待建管科驗收並核發使用執照,
拿到使用執照以後,接著要去辦理建築物的保存登記,這樣才是政府有登記的合法建築。
所以最近新房子沒有什麼新的工程,進度上比起預定算是有點落後了,
原本預計年底可以入住的,大概要等到明年初了。
~ 待續 ~
